【2025】一级建造师【水利实务】核心考点汇总(三)

内容分享1个月前发布
1 3 0

一、决心:,工程行业持续遇冷,面对生活的压力和竞争激烈的客观环境,能做到仅有考证增加寥寥收入,必须下定决心,抓住每一次机会,坚持,坚持,再坚持。

二、恒心:持之以恒的努力是通关的必备路径,俗话说“业精于勤荒于嬉,精诚所至,金石为开”

三、技巧:教材+视频课件+刷题+真题+知识点,强化记忆,多刷,多做,多背。

附言:虽然证书补贴撤销了,但是还得从事这个行业,进退两难,仍明知不可为而为~~~~~

【2025】一级建造师【水利实务】核心考点汇总(三)

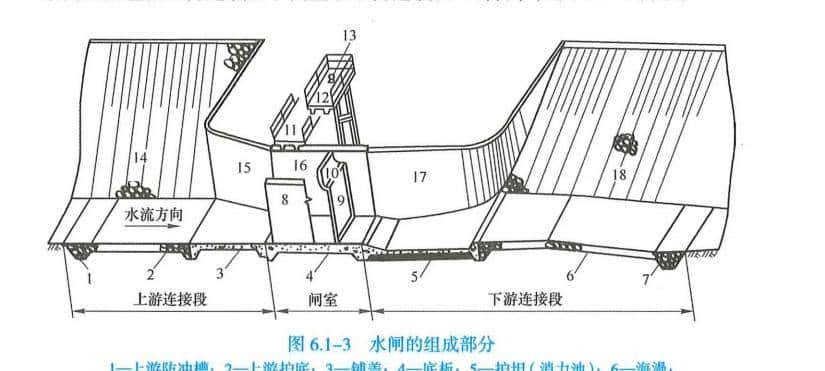

【考点三十八】:水闸的组成★★

水闸主要包括上游连接段、闸室和下游连接段三部分。

【2025】一级建造师【水利实务】核心考点汇总(三)

组成

设置位置

作用

铺盖

紧邻闸室的上游

防渗

护坦(消力池)

紧邻闸室的下游

消除过闸水流的剩余能量

海漫

紧邻护坦的下游

调整流速分布、保护河床免受冲刷

交通桥、工作桥

交通桥在下、工作桥在上

安装启闭设备、操作闸门和联系两岸交通

胸墙

闸门的上部

挡水,减少闸门高度

翼墙

上下游两侧

引导水流并兼有挡土及侧向防渗作用

【考点三十九】:水闸主体结构的施工方法★★

1.水闸混凝土施工

1)水闸混凝土施工原则

混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的原则 进行。

先重后轻:是为了给重的部位有预沉时间。

2)平底板施工

平底板的施工总是底板先于墩墙

2. 凡是位于防渗范围内的缝,都有止水设施,止水包括水平止水、垂直止水。

思考:哪些部位需要做止水?

3.止水缝部位的混凝土浇筑

浇筑止水缝部位混凝土的注意事项包括:

(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。

(2)浇筑混凝土时,不得冲撞止水片,当混凝土将淹没止水片时,应再次清除其表面污垢并注意防 止止水片向下弯折。

(3)振捣器不得触及止水片。

(4)嵌固止水片的模板应适当推迟拆模时间。

【考点四十】:闸门的安装方法★★

闸门应有标志,标志内容包括:制造厂名、产品名称、生产许可证标志及编号、制造日期、闸门中心位置和总重量

1)平板闸门安装

平面闸门安装主要包括埋件安装、门叶安装两部分。

2)闸门启闭试验

闸门安装完毕后,需作全行程启闭试验,要求门叶启闭灵活无卡阻现象,闸门关闭严密,漏水量不超过允许值。

【考点四十一】:启闭机与机电设备的安装方法★★

1.启闭机分类

启闭机按结构形式分为固定卷扬式启闭机、液压启闭机、螺杆式启闭机、轮盘式启闭机、移动式启闭机(包括门式启闭机、桥式启闭机和台车式启闭机)等。

2.启闭机试验

启闭机试验

试验内容

试验目的

空运转试验

启闭机出厂前,在未安装钢丝绳和吊具的组装状态下进行的试验

/

空载试验

启闭机在无荷载状态下进行的运行试验和模拟操作

/

动载试验

启闭机在1.1倍额定荷载状态下进行的运行试验和操作

检查起升机构、运行机构和制动器的工作性能

静载试验

在1.25倍额定荷载状态下进行的静态试验和 操作

检验启闭机各部件和金属结构的承载力

【考点四十二】:泵站的布置★★

【2025】一级建造师【水利实务】核心考点汇总(三)

【考点四十三】:水轮发电机组与水泵机组安装★★

2.水轮机的型号

HL220-LJ-500, 表明转轮型号为220的混流式水轮机,立轴,金属蜗壳,转轮直径为500cm。

3.水泵机组的选型

水泵机组包括水泵、动力机、传动设备。

它是泵站工程的主要设备。

水泵按工作原理分主要有叶片泵(离心泵、轴流泵、混流泵)、容积泵和其他类型泵。

4.水轮发电机组的安装

浇筑混凝土前,蜗壳表面应将角铁、压板等清除干净。焊疤应磨平,伤及母材都应补焊后磨平,并作磁粉探伤检查。蜗壳安装、焊接及混凝土浇筑时,应有防止座环变形的措施。混凝土浇筑上升速度不超过 300mm/h, 每层浇筑高度一般为1~2m, 浇筑应对称分层分块。

液态混凝土的高度一般控制在0.6m 左右。在浇筑过程中应监测座环变形,并按实际情况随时调整混凝土浇筑顺序。

练习题

【单选】下列水泵类型中,不属于叶片泵的是( )。

A. 离心泵

B. 轴流泵

C. 混流泵

D. 容 积 泵

【参考答案】 D

【考点四十四】:水利水电工程法规★★

水法

针对各类生产建设活动的特点以及可能产生的危害,分别作出了禁止性规定和限制性规定

全面建立省、市、县、乡四级河长体系

管理范围,如护堤地等,一般视为水工程设施的组成部分。

保护范围:范围内土地使用单位的土地使用权没有改变,其生产建设活动受到必定的限制

水资源规划按层次分为:全国战略规划、流域规划、区域规划

桥梁、码头、道路、管道等涉河建设工程不用办理规划同意书

防洪法

防洪区是指洪水泛滥可能淹及的地区,分为洪泛区、蓄滞洪区和防洪保护区

在蓄滞洪区内建造房屋应当采用平顶式结构

保证水位是指保证江河、湖泊在汛期安全运用的上限水位。

相应保证水位时的流量称为安全流量

取土占地、砍伐林木的,在汛期结束后依法向有关部门补办手续

防洪法

三个责任人”:项目法人主要负责人作为首要责任人,施工单位项目经理作为直接责任人,负责项目监管的流域管理机构或地方水行政主管部门主要负责人或分管负责人作为监管责任人

长江、珠江、太湖流域为南方片,黄河、淮河、海河、松花江、辽河流域为北方片

①南方片汛期一般为4—10月,北方片汛期一般为6—9月

②南方片主汛期为6-8月,北方片主汛期为7-8月

③防汛关键期均为7月16日—8月15日

黄河流域凌汛期一般为11月一次年3月 松辽流域凌汛期一般为11月一次年4月

水土保 持法

降雨是产生水土流失的基本动力

水土流失防治标准指标包括水土流失治理度、土壤流失控制比、渣土防护率、表土保护率、林草 植被恢复率、林草覆盖率等六项

建设类项目防治标准应按施工期、设计水平年两个时段分别确定

建设生产类项目防治标准应按施工期、设计水平年和生产期三个时段分别确定

水土流失防治标准分为三级:

一级(重点、重大的、位于县级及以上城市区域的)、二级(四级以上河道两岸3km汇流范围内,或项目周边500m范围内有乡镇、居民点的)、三级四级河道指流域面积大于或等于100km²的河道

禁止在25°以上陡坡地开垦种植农作物

在5°以上坡地植树造林、抚育幼林、种植中药材等,应当采取水土保持措施

水土保持方案分为“水土保持方案报告书”和“水土保持方案报告表(征占地面积0.5-5公顷、挖填土石方总量1000-5万立方米)”

水土保持设施应当与主体工程同时设计、同时施工、同时投产使用

练习题

【单选】根据《关于全面推行河长制的意见》,全面建立( )级河长体系。

A.

B.

C. 四

D.五

【参考答案】C

【考点四十五】:工程建设标准体系★

水利标 准体系

水利技术标准分为国家标准、行业标准、地方标准、团体标准和企业标准五级。 国家标准分为强制性标准和推荐性标准

《水利技术标准体系表》,体系表包括水利部组织编制的国家标准和水利行业标准。 水利技术标准体系结构由专业门类、功能序列构成

工程建设类水利技术标准应由前引部分(封面、发布公告、前言和目次)、正文部分(总则和技术篇章、术语和符号)、补充部分组成

标准用词:必须、严禁(很严格);应、不应(严格);宜、不宜(优先这样做);可(在一 定条件下可以这样做)

【考点四十六】:强制性标准★★

1)采用开敞式高压配电装置的独立开关站,其场地四周应设置高度不低于2.2m的围墙。

2)操作平台及悬挂脚手架边缘应设防护栏杆,其高度应不小于120cm。

3)人货两用的施工升降机在使用时,严禁人货混装。

4)凡使用核子水分一密度仪的单位均应取得“许可证”,操作人员应经培训并取得上岗证书。

(1)由专业的人员负责仪器的使用、维护保养和保管,但不得拆装仪器内放射源。

(2)仪器工作时,应在仪器放置地点的3m范围设置明显放射性标志和警戒线,无关人员应退至警戒 线外。

(3)每隔6个月按相关规定对仪器进行放射源泄露检查,检查结果不符合要求的仪器不得再投入使用。

5)地下洞室开挖施工过程中,洞内氧气体积不应少于20%。

6)施工现场的井、洞、坑、沟、口等危险处应设置明显的警示标志,并应采取加盖板或设置围栏等 防护措施。

7)闸门安装:检查机组内部不应少于3人,并应佩带手电,进入钢管、蜗壳和发电机风洞内部时,必须留1人在进入口守候

8)在间距小于20m的两个及以上平行洞室中的一个工作面需进行爆破时,必须通知相邻洞室工作面的作业人员撤离至安全地点。

【考点四十七】:推荐性标准★★★

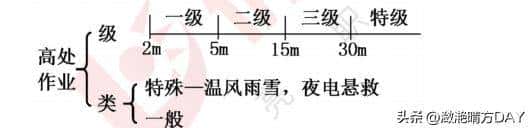

1.防火安全距离

生产作业区

安全距离

用火作业区

25m

木材加工厂;仓库区、易燃、可燃材料堆集场

20m

易燃品聚焦站

30m

加油站、油库

50m

2.施工用电技术要求

1)施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的垂直距离应不小于下表的规定。

外电线路电压(kv)

<1

1~10

35

最小垂直距离(m)

6

7

7

2)现场临时变压器安装

施工用的10kV及以下变压器装于地面时,应有0.5m的高台,高台的周围应装设栅栏,其高度不低于1.7m, 栅栏与变压器外廓的距离不得小于1m。

杆上变压器安装的高度应不低于2.5m, 并挂“止步、高压危险”的警示标志。

变压器的引线应采用绝缘导线。

3)施工照明

一般场所宜选用额定电压为220V的照明器,对下列特殊场所应使用安全电压照明器:

① 地下工程,有高温、导电灰尘,且灯具离地面高度低于2.5m等场所的照明,电源电压应不大于36V。

② 在潮湿和易触及带电体场所的照明电源电压不得大于24V。

③ 在特别潮湿的场所、导电良好的地面、锅炉或金属容器内工作的照明电源电压不得不大于12V。

4.高处作业技术要求

1)高处作业的标准

凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。

【2025】一级建造师【水利实务】核心考点汇总(三)

2)安全防护措施

安全网应随着建筑物升高而提高,安全网距离工作面的最大高度不超过3m。

安全网搭设外侧比内侧高0.5m。

3)遇有六级及以上的大风,禁止从事高处作业。

4)进行三级、特级、悬空高处作业时,应事先制定专项安全技术措施。

施工前,应向所有施工人员进行技术交底。

5.常用安全工具技术要求

(1)安全帽、安全带、安全网等施工生产使用的安全防护用具,应符合国家规定的质量标准,具有 厂家安全生产许可证、产品合格证安全鉴定合格证书,否则不得采购、发放和使用。

(2)安全带严禁低挂高用。

6.爆破作业技术要求

项 目

要求

爆破器材运输

禁止用翻斗车、自卸汽车、拖车、机动三轮车、人力三轮车、摩托车和自行车等。

专用车辆:汽车的排气管宜设在车前下侧,并应设置防火罩装置。

装车高度要低于车厢10cm。

水路运输爆破器材,停泊地点距岸上建筑物不得小于250m。

装药

装药和堵塞应使用木、竹制作的炮棍,严禁使用金属棍棒装填。

明挖爆破音响信号

预告信号:鸣30s、停、鸣30s、停、鸣30s,此时现场停止作业,人员迅速撤离;

准备信号:预告信号20min后发鸣20s、鸣10s、停、鸣20s、鸣10s、停、鸣20s、鸣10s

起爆信号:准备信号10min后发鸣10s、停、鸣10s、停、鸣10s

解除信号:检查人员确认安全后,由爆破作业负责人通知警报房发出解除信号: 一次长声,鸣60s

“开始321,结束一声长”

爆破后检查等待时间

明挖爆破:5min;不确定有无盲炮15min;

地下洞室:15min并检查空气。

火花起爆

信号炮响后,全部人员应立即撤出炮区,迅速到安全地点掩蔽。

点燃导火索应使用香或专用点火工具,禁止使用火柴、香烟和打火机。

地下相向

开挖

相距30m以内:装炮前应通知另一端暂停施工;

相距15m:一端应停止掘进,单头贯通。

斜井:距贯通还有5m长时,自上向下贯通。

地下井挖,洞内空气含沼气二氧化碳浓度超过1%时,禁止进行爆破作业。

电力起爆

装炮前工作面一切电源应切除,照明至少设于距工作面30m以外。

导爆索起爆

导爆索切割:快刀切割,不能用剪刀。

练习题

【多选】下列爆破作业的说法,正确的有( )。

A.装药和堵塞可使用木、竹、铝制作的炮棍

B.点燃导火索可使用香烟

C. 雷雨天严禁使用电爆网络

D. 导爆索可用快刀切割

E. 禁止导爆管打结

【参考答案】CDE

【考点四十八】:施工资质★★

1.施工企业资质分为总承包、专业承包、施工劳务三个序列。

2.水利水电工程施工总承包企业资质等级分为特级、一级、二级、三级。

(1)水利水电工程施工总承包二级资质

可承担工程规模中型以下水利水电工程和建筑物级别3级以下水工建筑物的施工,但下列工程规模限制在以下范围内:坝高70m以下、水电站总装机容量150MW以下、水工隧洞洞径小于8m (或断面积相等的其他型式)且长度小于1000m、堤防级别2级以下。

(2)电力工程施工总承包二级资质

承担单机容量20万kW以下发电工程、220kV以下送电线路和一样等级变电站工程的施工。

3.专业承包资质(均分为一级、二级、三级)

专业承包资质

二级承包范围

水工金属结构制作与安装工程

大型以下的安装

水利水电机电安装工程

单机容量100MW以下的水电站、单机容量1000kW以下的泵站的安装

河湖整治工程

2级以下

隧道工程

断面60m²以下且单洞长度1000m以下

【考点四十八】:水利水电工程施工工厂设施★★

1.砂石料加工系统

砂石料加工系统生产规模可按毛料处理能力划分为特大型、大型、中型、小型,划分标准见下表。

砂石料加工系统生产规模划分标准表

类型

砂石料加工系统处理能力(t/h)

特大型

≥1500

大型

<1500,≥500

中型

<500 ,≥120

小型

<120

2.混凝土制冷(热)系统

预冷材料的方法

骨料堆场降温、冷水拌合、加冰搅拌、预冷骨料。

胶凝材料(水泥、粉煤灰)不预冷

预冷骨料:水冷法、风冷法、真空汽化法、液氮预冷法

低温季节预热方法

热水拌合、骨料预热。(水泥不直接加热)

低温季节

日平均气温:连续5d稳定在5℃以下;

日最低气温:连续5d稳定在-3℃以下

3.供水系统:施工用水、生活用水、消防用水。

按消防用水量进行校核。

4.一类用电负荷:坑、井、洞、防洪、医院、通信。

三类:木材、钢筋加工厂。

【考点四十九】:水利水电工程施工现场规划★

布置原则

建筑物

布置地点

油库

最偏远

办公生活区

和生产作业区有明显的道路间隔

钢筋加工厂+木工厂

相邻

混凝土拌合站

交通便利;靠近基坑;与钢筋加工厂在一起;不挨着办公生活区

问题:指出示意图中代号①、②、③、④、⑤所对应临时设施(包括混凝土拌合系统、钢筋加工厂、 油库、塔吊、地磅)的名称。

【2025】一级建造师【水利实务】核心考点汇总(三)

【考点五十】:网络图★★★★

3)网络进度计划

(1)关键线路、计算工期;

(2)分别分析对工期的影响:定性定量,单独分析;

(3)综合分析工期索赔、奖罚;

【随堂练1】

背景资料

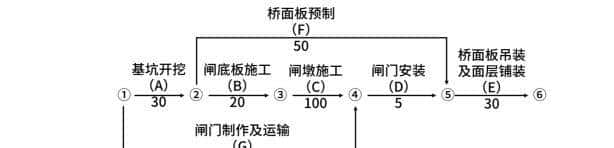

某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。 合同约定:工期提前奖金标准为20000元/d, 逾期完工违约金标准为20000元/d。

【2025】一级建造师【水利实务】核心考点汇总(三)

施工中发生如下事件:

事件1: A工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。

事件2:在B工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B工作实际工作时间为26d。

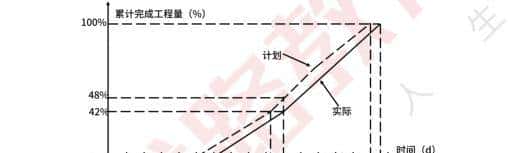

事件3:在C工作中,承包人采取赶工措施,进度曲线如图所示:

【2025】一级建造师【水利实务】核心考点汇总(三)

事件4:由于发包人未能及时提供设计图纸,导致闸门在开工后第153d末才运抵现场。

问 题 :

1. 计算计划总工期,指出关键线路。

2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。

3.根据事件3,指出C工作的实际工作持续时间;说明第100d末时C工作实际比计划提前(或拖延)的 累计工程量;指出第100d末完成了多少天的赶工任务?

4.综合上述事件,计算实际总工期和承包人可获得的工期补偿天数;计算施工单位因工期提前得到的 奖金或因逾期支付的违约金金额。

【参考答案】

1. 关键线路:A、B、C、D、E; 工期:185d。

2. 事件1,责任方是发包人,A是关键工作,影响计划总工期4d。

事件2,责任方是承包人,B是关键工作,影响计划总工期6d。

事件4,责任方是发包人,G是非关键工作,总时差50d, 影响计划总工期3d。

3.C 工作实际用的时间155-60=95d, 第100d时C工作实际比计划拖延6%(48%-42%),第100d完成了2d 的赶工任务。

4. 实际总工期185+4+6-5=190d, 比计划工期拖延5d, 其中有4d是发包人的责任,所以承包人需支付给 发包人逾期完工违约20000元。

(4)压缩工期。

工期优化的控制方法:

①不改变逻辑关系。

②只压缩关键工作的持续时间。

③在压缩过程(1天1天压)中,不能将关键线路压缩成非关键线路,当出现多条关键线路时,应同时压缩(组合费用最低)。

【2025】一级建造师【水利实务】核心考点汇总(三)

仅此协助各位一造考友,希望大家一起努力通过!!!

欢迎各位考友留言,共同讨论,共同过关!!!

喜爱的点个赞哦~

-未完待续-

© 版权声明

相关文章

3 条评论

您必须登录才能参与评论!
立即登录
  • 头像
    杨培 读者

    里面案例题最后一答是不是错了

    无记录
  • 头像
    风期限在凌晨 投稿者

    逾期金额么?还是工期?

    无记录
  • 头像
    琪霖王 读者

    谢谢你

    无记录
